Монтаж котла-утилизатора и дымовой трубы на Челябинской ГРЭС
Уже стало доброй традицией для нашей компании - производить работы с использованием крановой техники в городе Челябинске. До начала работы в июле 2014 года специалистами ООО «СВ Транс» был произведен монтаж двух котлов-утилизаторов на территории Челябинской ГРЭС. Поэтому заказчики не смогли "отойти" от этой доброй традиции и для монтажа 3-го котла-утилизатора тоже была выбрана наша компания.

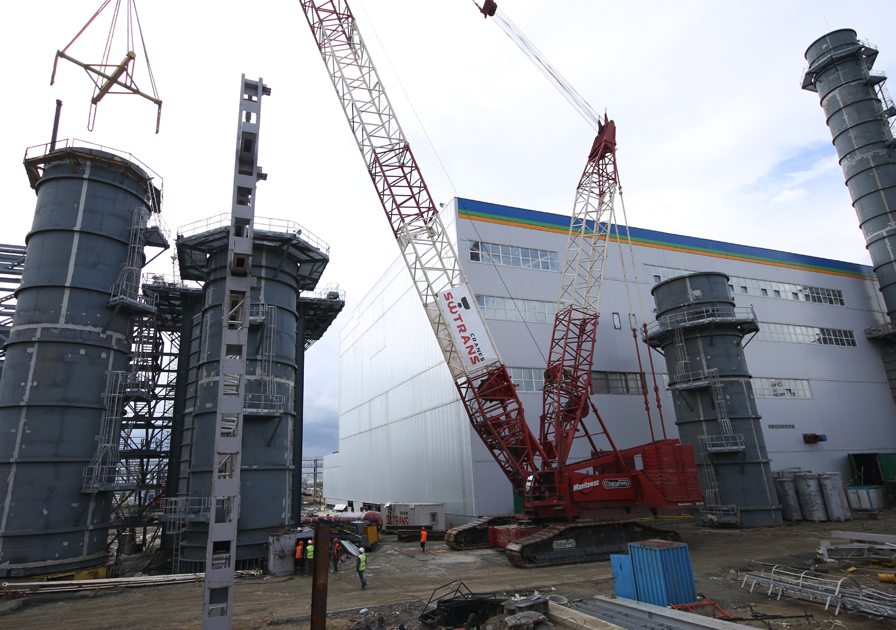

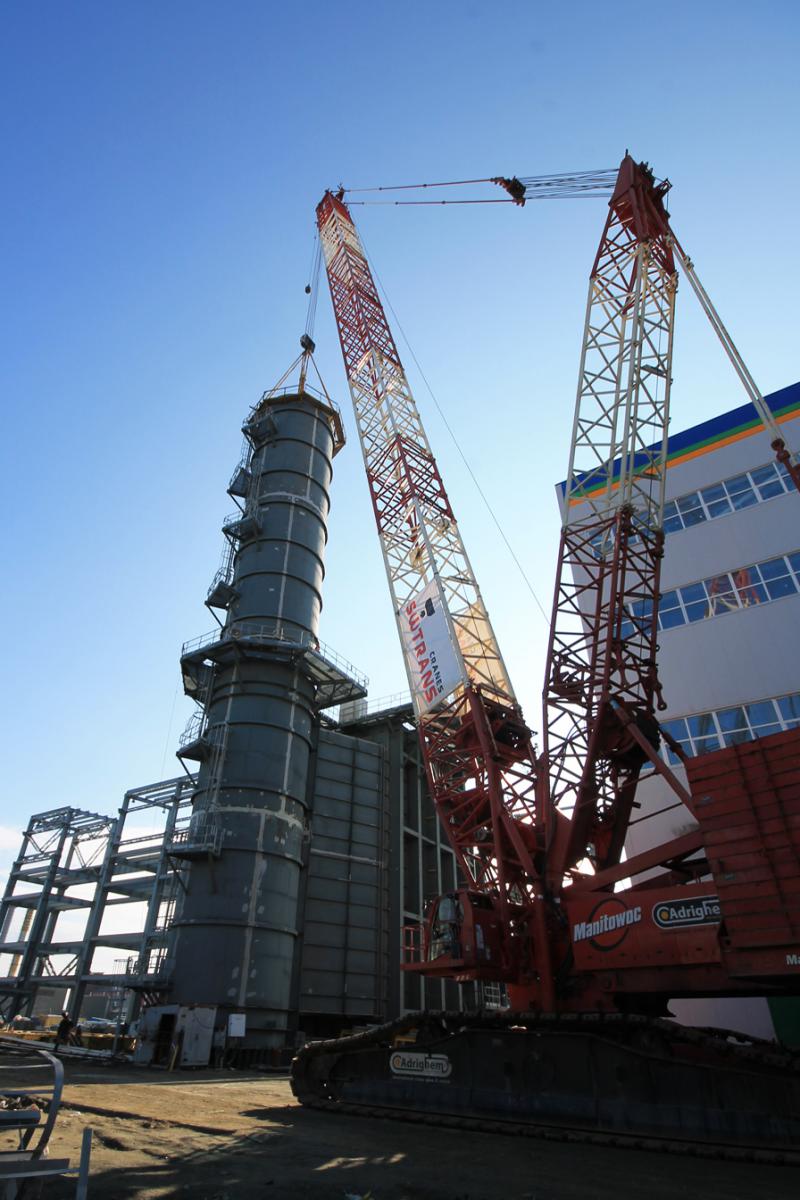

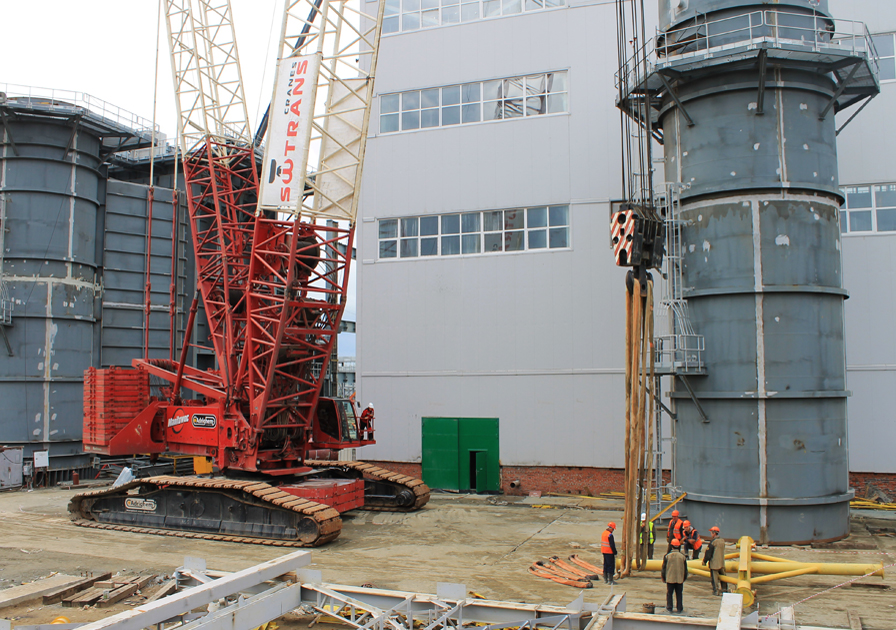

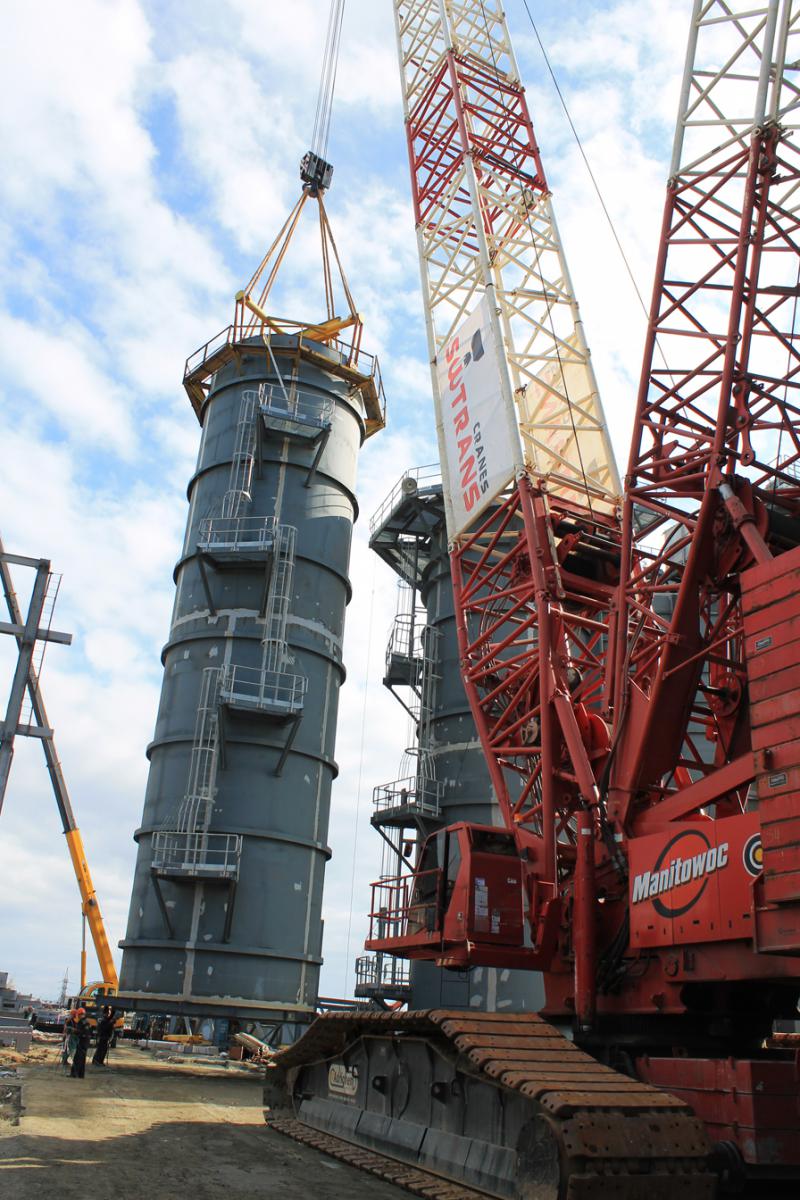

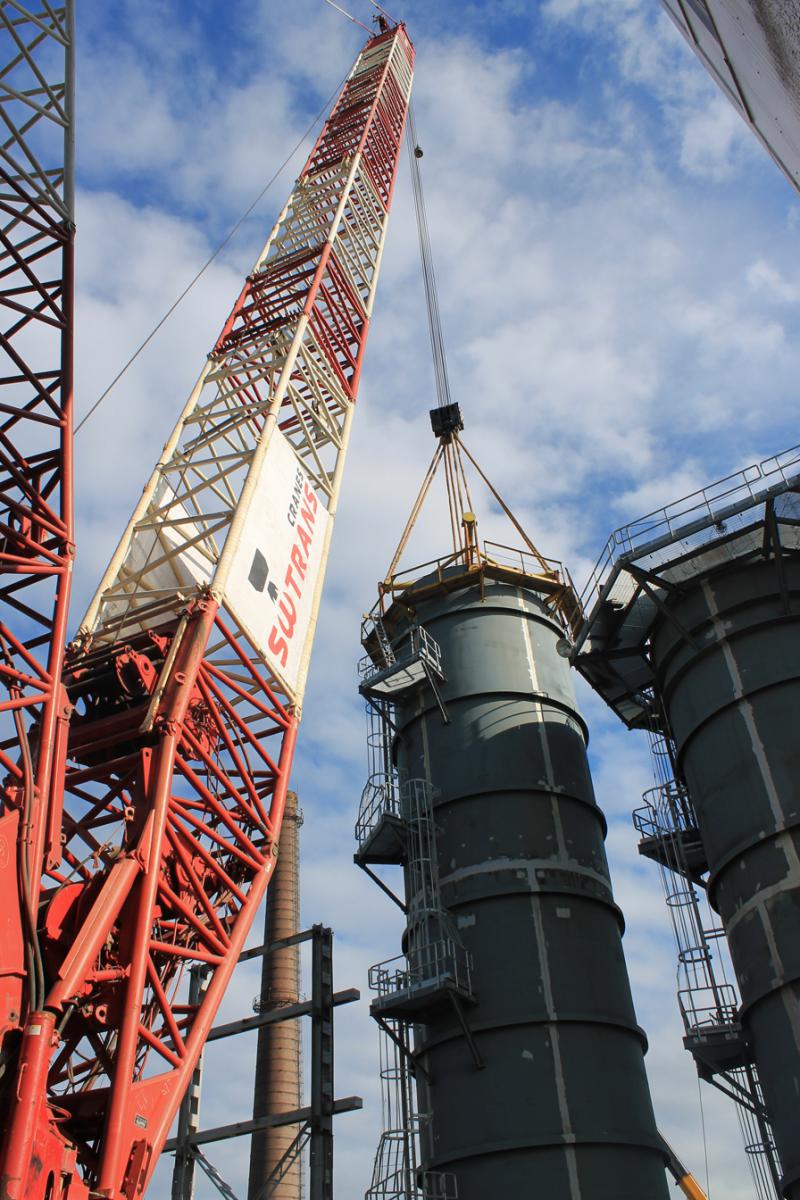

Котел-утилизатор - это достаточно сложная и габаритная конструктивная единица. Он состоит из 12 модулей, вес каждого модуля с кантователем составляет 125 тонн. Габаритные размеры модуля и сам процесс монтажа технически непростая и растянутая по времени процедура. От крановщиков требуется высокая квалификация во время подъема модуля на высоту порядка 50 метров, удержания и монтажа конструкции на высоте 27 метров.

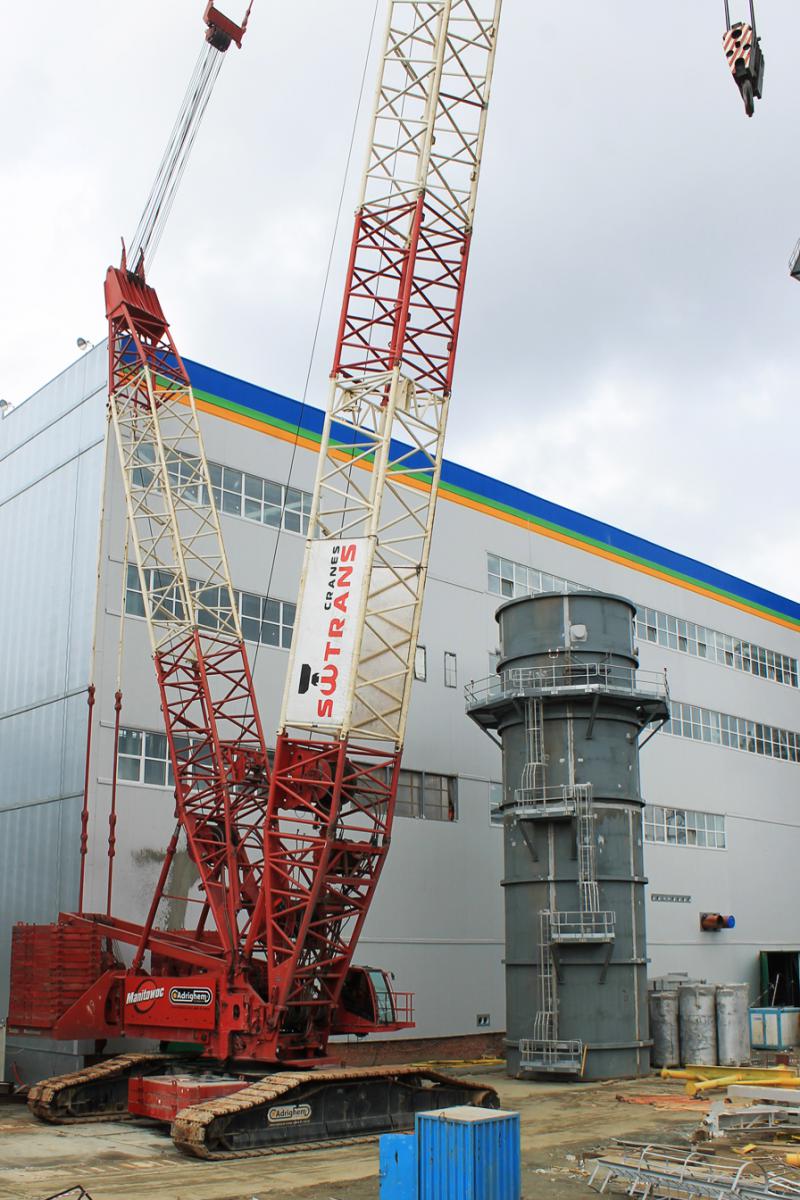

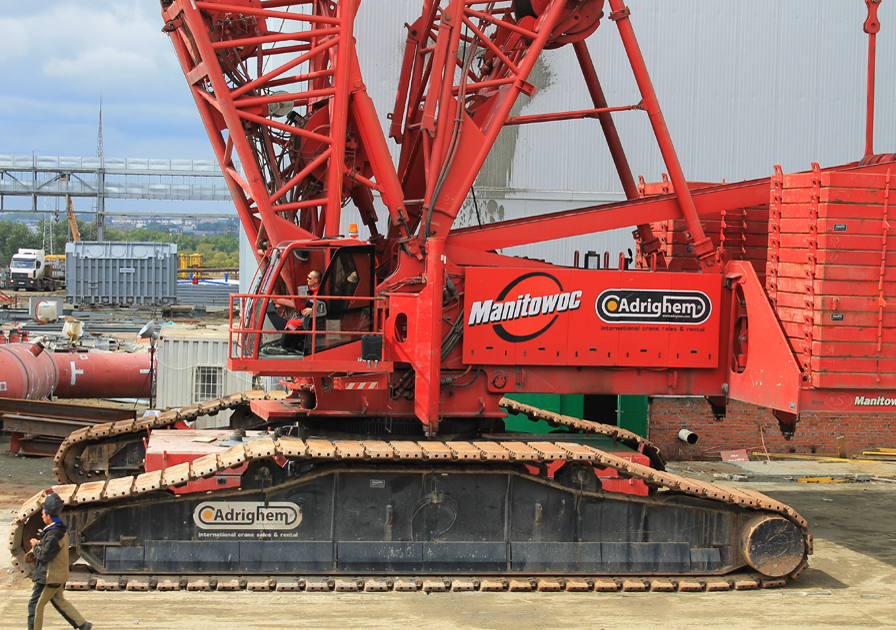

Работы выполнялись с использованием гусеничного крана MANITOWOC 18000, грузоподъемностью 750 тонн в стандартной конфигурации. Длина основной стрелы составляла - 85,3 м, в комплекте с Деррик-стрелой - 32 м, с балластом в 238 тонн.

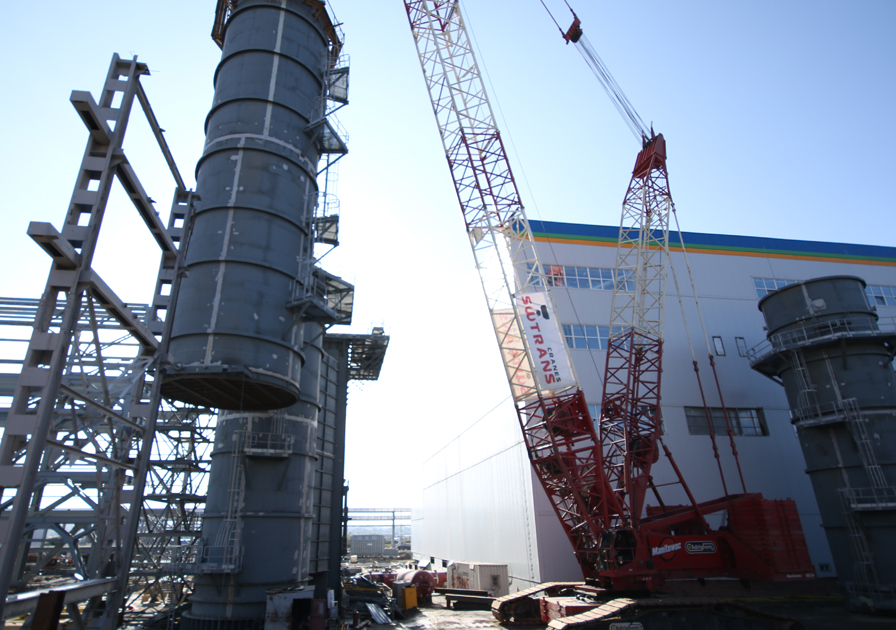

Следующим этапом в производстве работ стал монтаж дымовой трубы высотой 75 м. Дымовая труба это конструкция, состоящая из огромных колец, весом от 60 до 80 тонн каждое. Эти кольца надстраиваются друг на друга в порядке уменьшения диаметра. «Обварка» колец после стыковки производится на весу. В это время кран находится в работе и для крановщиков это время ожидания является показателем профпригодности и высокой квалификации.
Все работы были выполнены в кратчайшие сроки с 15 июля по 8 августа и с высоким качеством.
Даже для Заказчика проведение такого рода монтажных работ в условиях большой стесненности площадки монтажа явилось показателем ювелирной точности использования большой грузоподъемной техники.
